甘肅慶陽:持續夯實“算谷”數字產業發展“基石”

分享到微信朋友圈

打開微信,點擊 “ 發現 ” ,使用 “ 掃一掃 ” 即可將網頁分享至朋友圈。

慶陽網訊(慶陽融媒記者 馮喜斌)依托“東數西算”工程國家重大戰略的政策機遇和產業牽引力,慶陽市委、市政府基于要素集中供給、配套集約建設、產業集聚發展的考量,設立國家數據中心集群(甘肅·慶陽)“東數西算”產業園區,全方位保障“東數西算”工程重大項目落地建設。

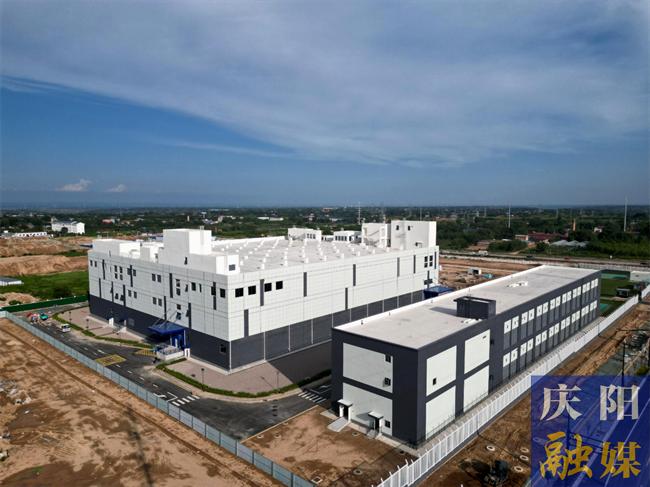

7月30日,經過一年的緊張施工,總投資7.7億元、占地74畝的秦淮數據零碳數據中心產業基地項目(A區)建成并順利完成驗收,數據機房樓、動力樓以及配套附屬設施正以嶄新的姿態迎接算力入駐,可承載約1920架單機柜功率為8千瓦的高密度機柜。秦淮數據零碳數據中心產業基地建設項目現場負責人李增志告訴記者。“項目已具備了大機電施工條件和機柜安裝條件,基礎設施等已完備,隨時可根據客戶需求進行機房定制化設計及施工,為后期提供數據服務打下了良好的基礎?!?/p>

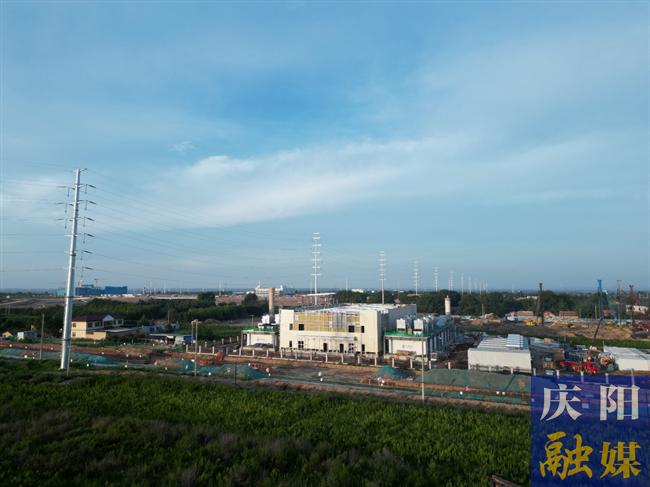

這段時間,總投資16.6億元的中國移動(甘肅·慶陽)數據中心一期項目正在加緊建設。施工現場,樁機轟鳴,各種大型設備整齊擺放靜待安裝,機房內工人們正在進行機柜及電池等相關設備安裝和調試工作。中國移動(甘肅·慶陽)數據中心N01新型工業化數據中心交付保障負責人井利榮說“我們采用集裝箱和預支倉的模式,整個建設周期也是從傳統的一年半時間縮短到了現在的4個月,其中的核心技術就是采用中國移動集團自研的‘微魔方’技術。通過這種雙層雙聯的‘微魔方’技術,保障了項目能夠快速落地。”

基于“東數西算”國家戰略,中國移動(甘肅·慶陽)數據中心項目在產業園區內共規劃137畝,按照國標A級標準,計劃新建4棟標準化數據中心機樓、3棟裝配式數據中心機樓、3棟動力中心、1棟維護支撐用房和2棟變電站,裝機能力約1萬架,折合2.5千瓦機柜約8.8萬架。目前,N01新型工業化數據中心已進入收尾調測階段,可承載算力約5000P;N02新型工業化數據中心將于10月30日投產50%。

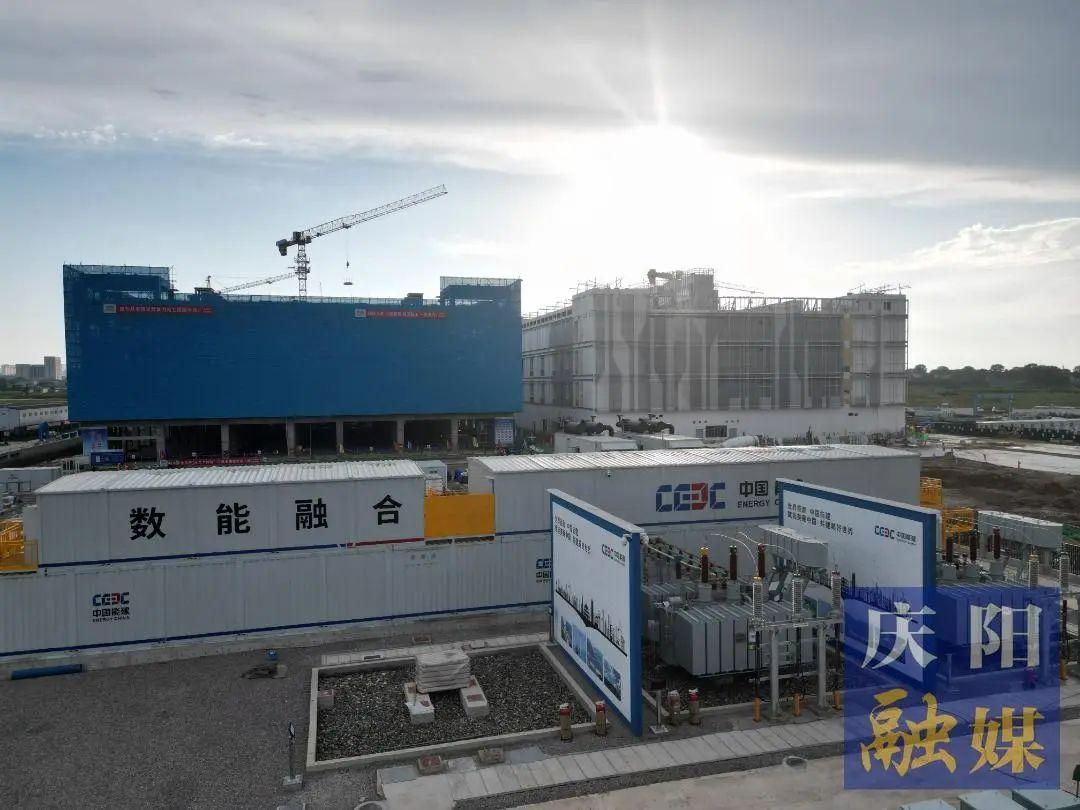

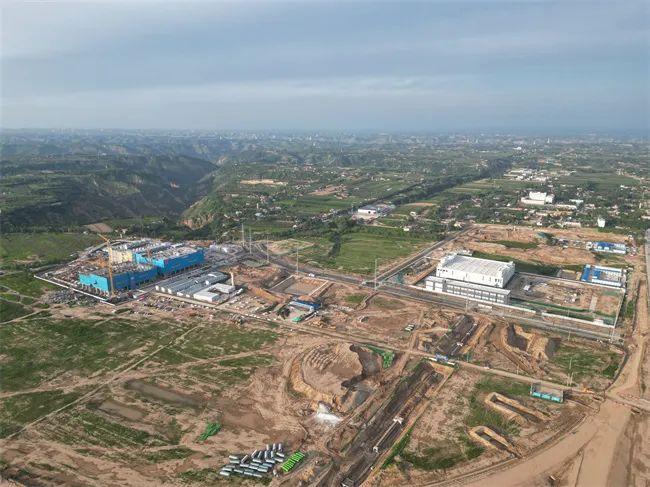

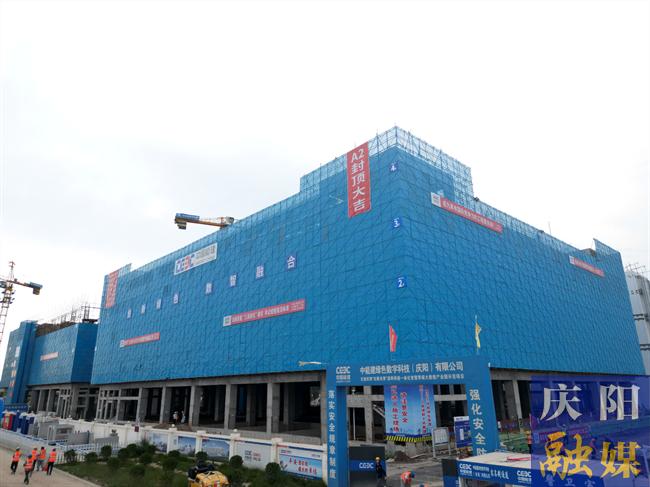

據悉,在園區備案實施重大項目28個,總投資454億元,已完成投資超54億元。其中,中國電信慶陽云計算大數據中心項目(一期)已經建成投用,2023年開工建設的中國能建“東數西算”源網荷儲一體化智慧零碳大數據產業園示范項目,A1棟數據中心于2023年12月22日主體結構封頂,一二層機電設備安裝就位,正在進行設備調試,首批機柜計劃于8月下旬交付投產;A2棟數據中心于2024年5月22日主體結構封頂,正在開展二次結構施工;A3棟數據中心完成筏板基礎施工,正在進行0米層以下回填;A4棟數據中心正在進行結構四層施工。

園區是企業賴以生存的土壤,為了給落地慶陽市的數字企業創造一個良好的發展環境。慶陽市提前謀劃、科學布局,基于落實“東數西算”重大戰略工程和慶陽數據中心集群規劃建設80萬個標準機架的布局,設立了國家數據中心集群(甘肅·慶陽)“東數西算”產業園區,規劃占地面積擴展到1.7萬畝,投資77.2億元,旨在為落地企業創造“七通一平”開工便利條件,主要建設內容包括道路、綜合管溝、電力、給排水、熱力、燃氣、通信管網及綠化、海綿城市等附屬配套設施。

慶陽云創智慧大數據有限公司項目管理部經理王秉昶說:“建立了“1+3”分層包抓工作機制、分層調度工作機制和常態化督查機制,每天對項目進展、存在問題、解決措施進行分析研判、會商解決,按照“無綜合管廊的5條道路11月15日建成投用、有綜合管廊的3條道路明年5月底建成投用”的時間節點,倒排工期、壓茬推進,以天保周、以周保旬、以旬保月,確保工程按期完工?!?/p>

截至目前,已完成2796畝土地的報批、征收工作,滿足當前開工重點項目的選址和用地需求。2023年9月開工的園區橫一路、縱二路(北段)工程,已完成雨水、污水、給水、中水、熱力、燃氣、電力、通信管道敷設安裝、路基路面、人行道鋪設、綜合燈桿安裝及綠化工程,具備通車條件,預計8月底前全面竣工投用。今年3月開工建設的尚勤路、橫二路、橫三路、橫四路、縱一路、縱二路(南段)、縱三路、縱四路等8條道路工程,建設規模12.72千米,總投資12.12億元。目前完成綜合管廊3000米、線纜溝520米、開挖雨污水管道溝槽9300米、安裝雨污水管道6600米、澆筑雨污水檢查井167座,累計開挖土方量100余萬方。
