吊臂揮舞、機器轟鳴、車輛穿梭、如火如荼的建設場面隨處可見,節節攀升的建設速度催人奮進……伴著四月和煦的春風,環縣環江河兩岸,建設者以項目“春色”增彩高質量發展“底色”,正奮力掀起一輪抓項目、拼質量的建設熱潮。

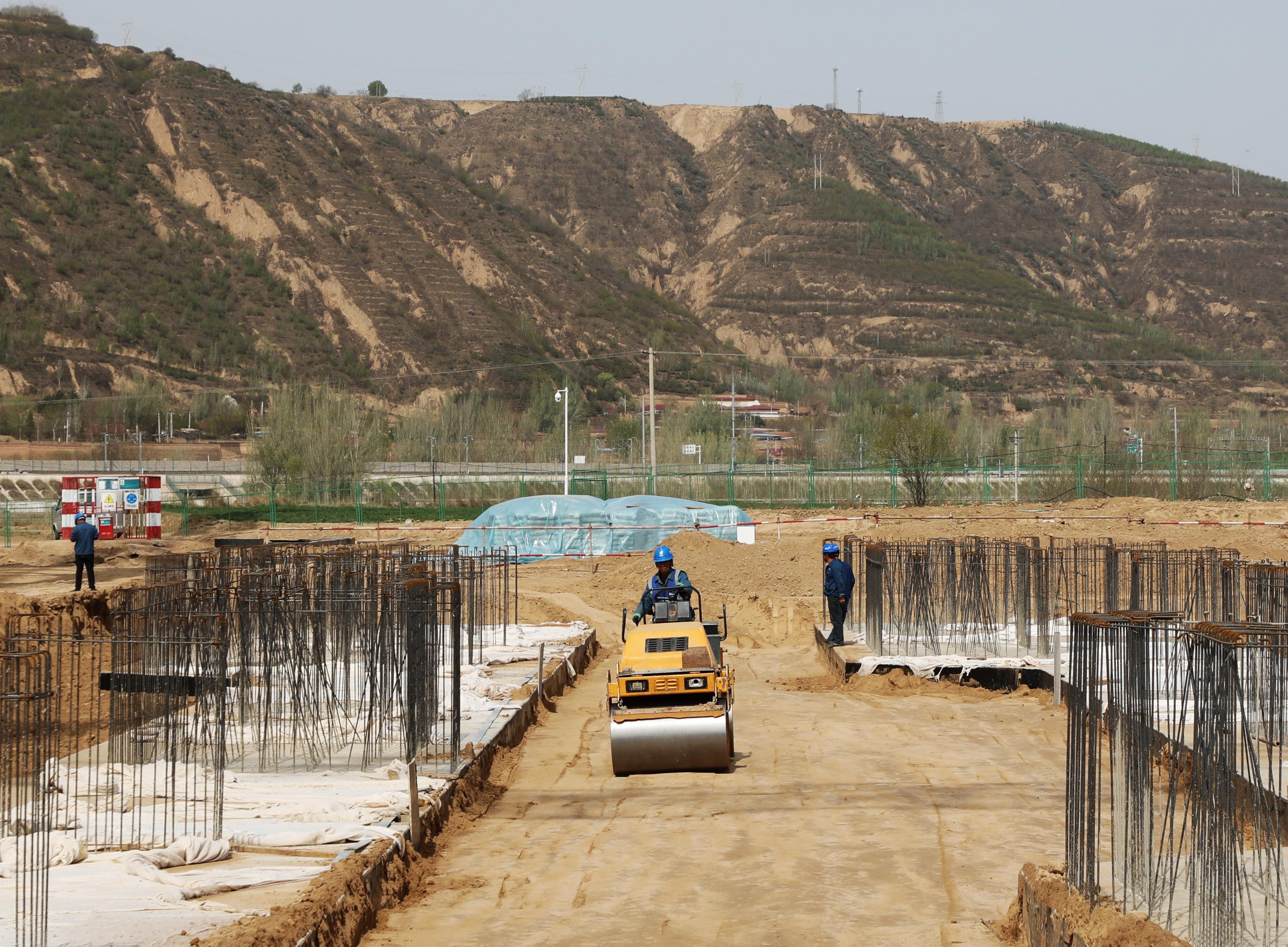

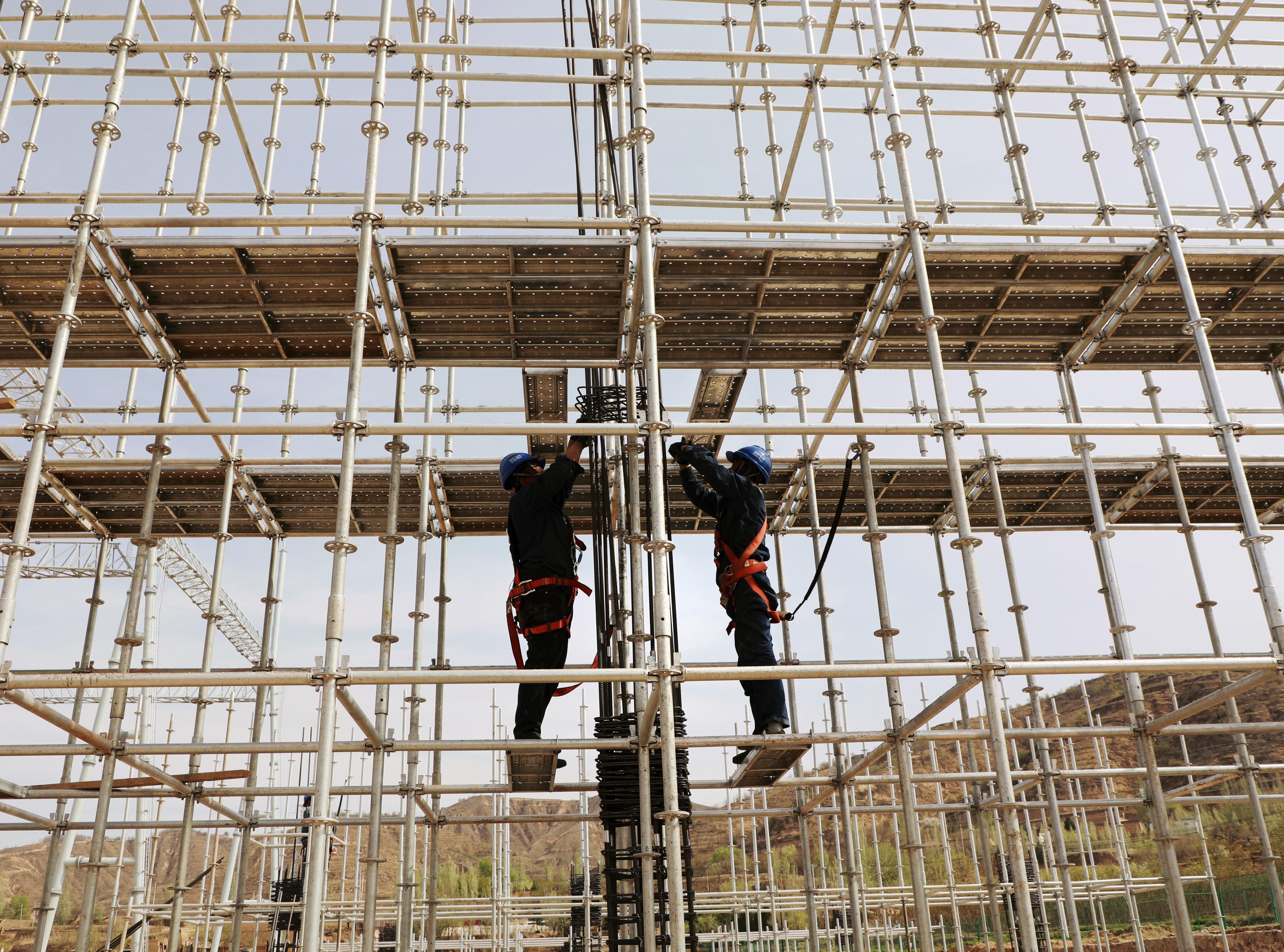

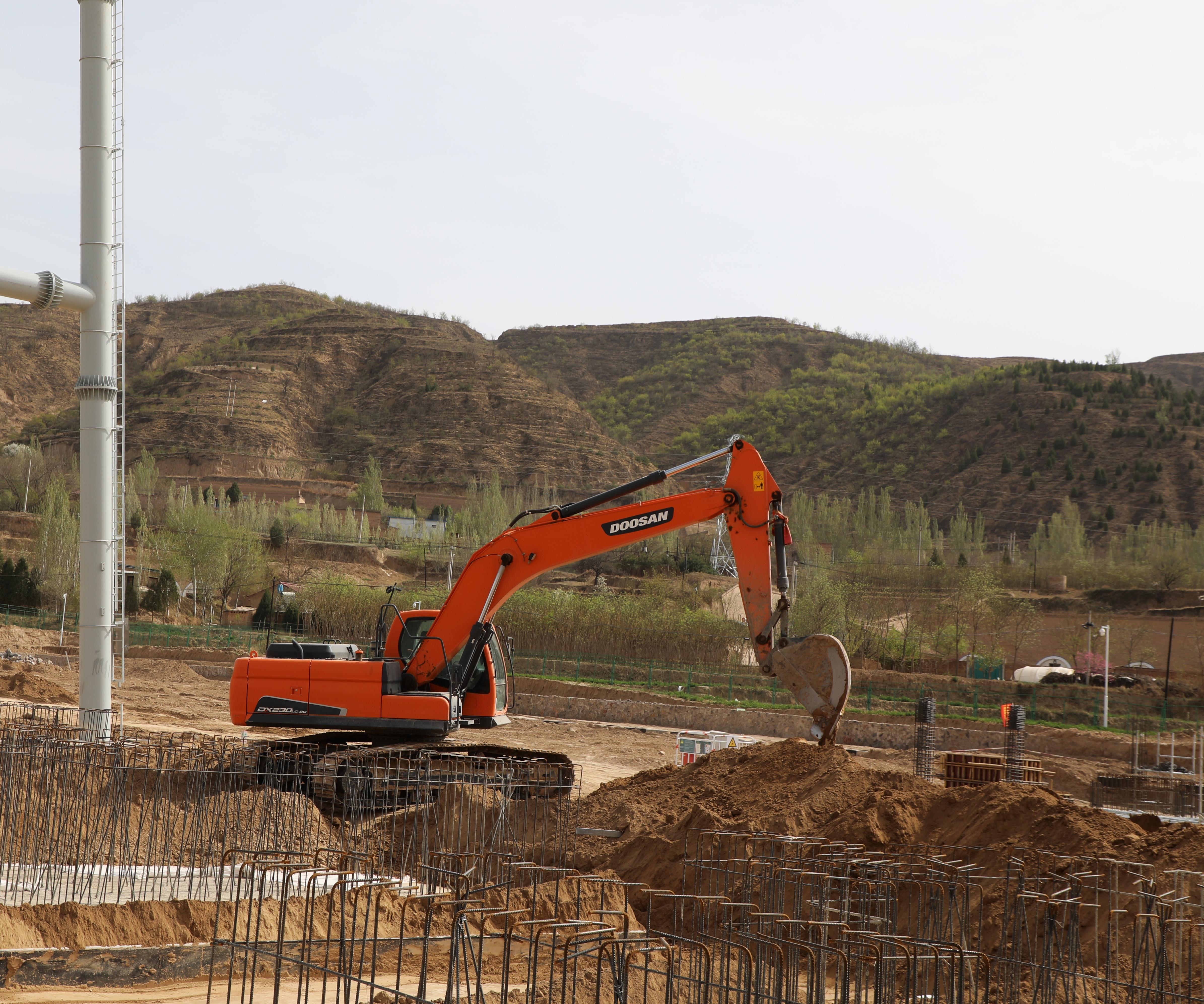

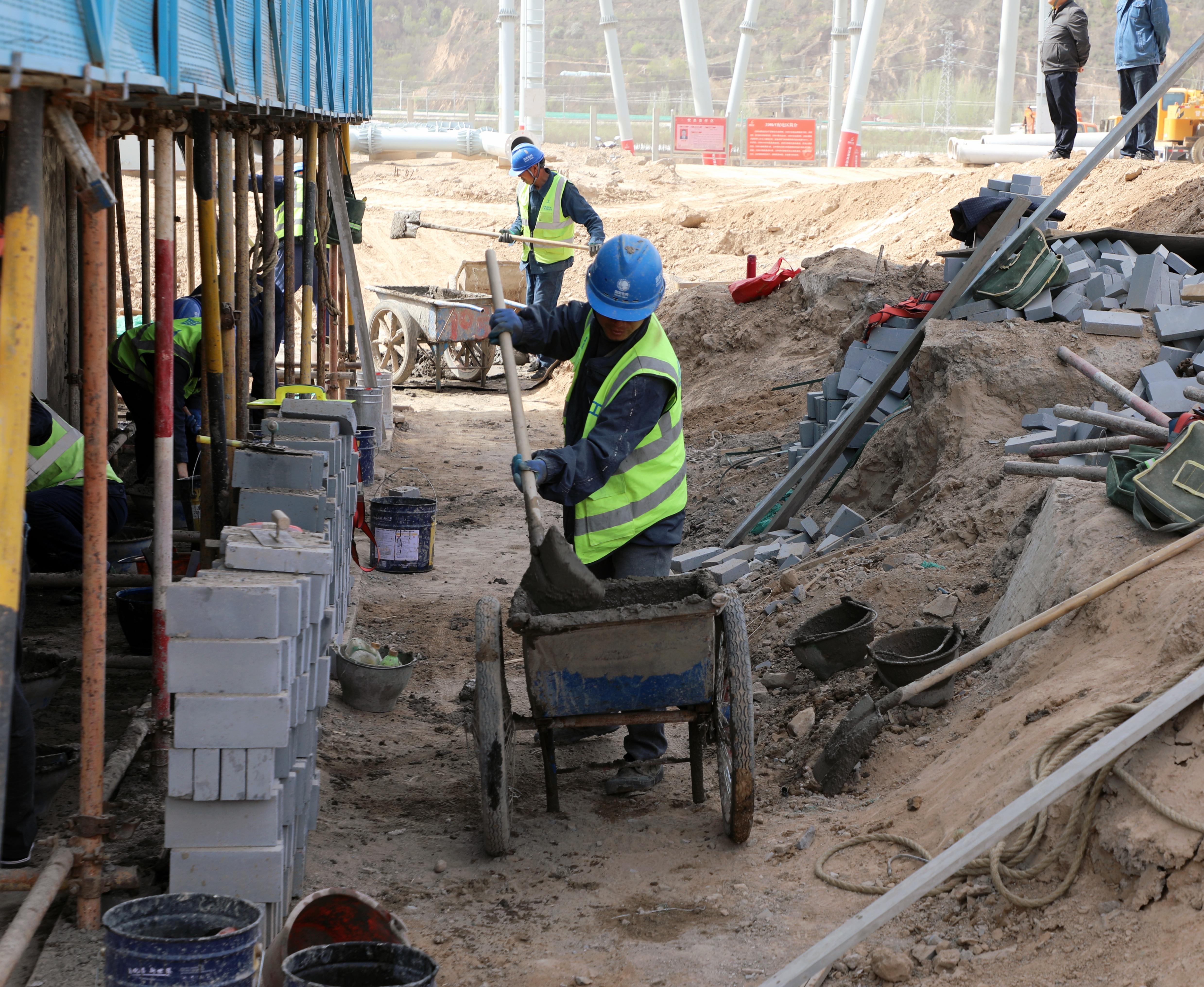

近日,記者在曲子鎮雙城村慶北750千伏輸變電工程建設現場看到,大型挖掘機、運輸車輛來回穿梭,260多名施工人員正鉚足干勁進行項目混凝土澆筑、防火墻抹灰、腳手架搭設,一派熱火朝天的工作景象。
慶北750千伏輸變電工程是連接環縣北部大型風光電基地、環縣北部新能源基地及隴東直流工程的關鍵載體。該工程于2023年正式開工,計劃新建750千伏變電站一座,配套建設750/330千伏公網線路和330千伏風電場線路,概算總投資約40億元。

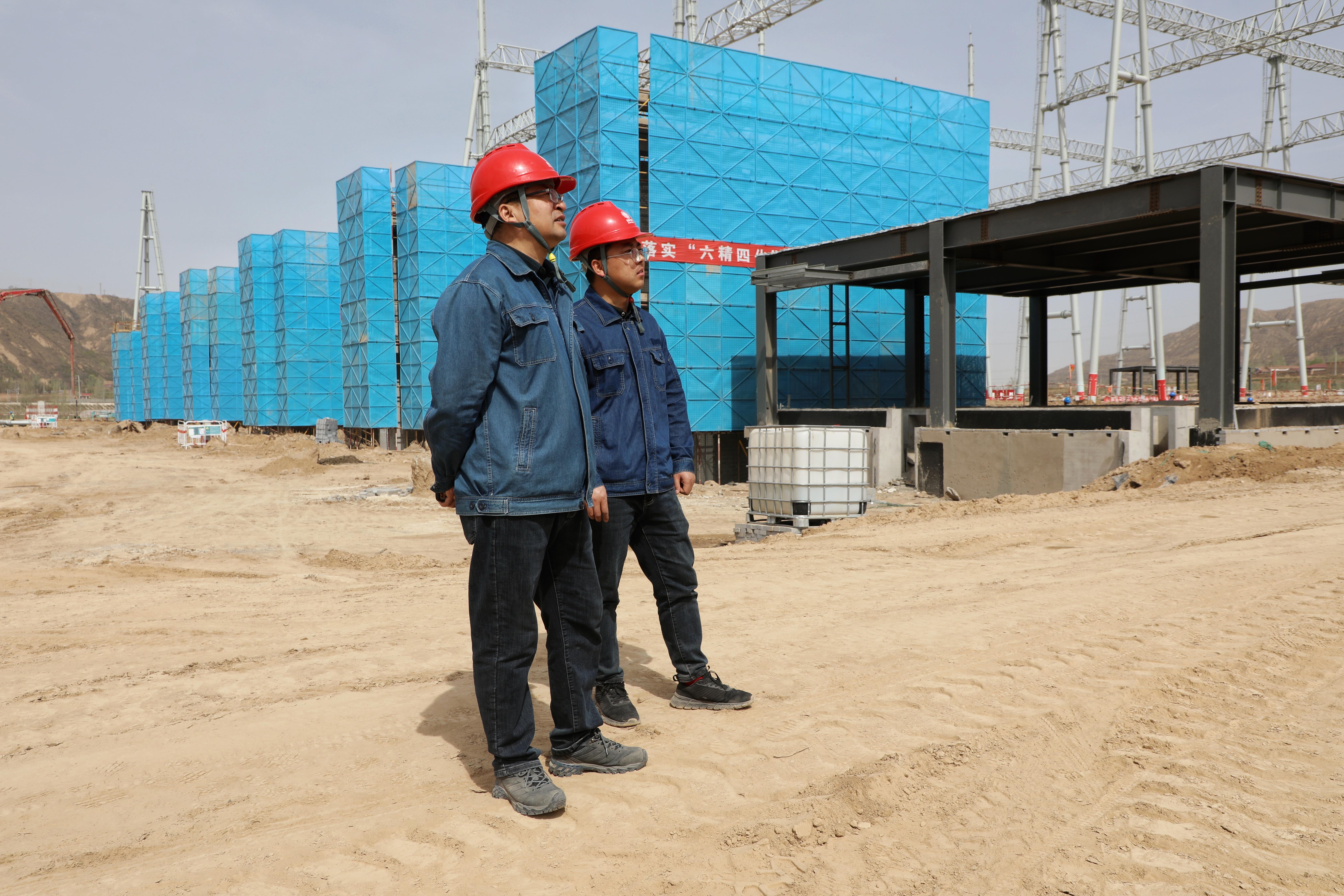

“項目自今年3月份復工以來,科學管理,規范施工,在全力保證安全生產同時,有序推進項目建設進度,目前已完成750千伏主控樓澆筑,750千伏設備區HGIS設備基礎的承臺澆筑、構架綁扎、鋼筋綁扎,完成750千伏9臺變電站防火墻澆筑,最近正在開展圍墻護坡砌筑,750千伏構架和330千伏構架組裝,工程計劃于6月份完成土建交付電氣安裝工作,10月份完成設備驗收,12月份具備設備帶電條件,建成投運。”甘肅慶陽北750千伏輸變電工程技術專責葛永順說。
據介紹,慶陽北750千伏變電站占地面積約188畝,總投資10.82億元,規劃建設2100兆伏安變壓器3臺,布設至隴東換流站3回,至陜西夏州變2回,至木缽變、志遠變、蕭關變各2回,至華能新能源項目升壓站4回,共新建線路約816公里。
該項目建成后,將在滿足隴東直流配套電源及其他規劃電源匯集及送出的基礎上,有力提升慶陽電網供電能力及可靠性。同時,將更好地滿足環縣新能源送出需要,助力當?shù)丶涌鞓?gòu)建“發、輸、儲、用、造”一體發展的新能源開發格局。
環縣屬二類光能資源區和三類風能資源區,風光資源豐富。近年來,環縣充分利用這一優勢,大力發展以風、光能項目為主導的新能源產業,一些“綠電”建設項目正在環江大地落地開花,成為拉動縣域經濟快速發展的強大“引擎”。

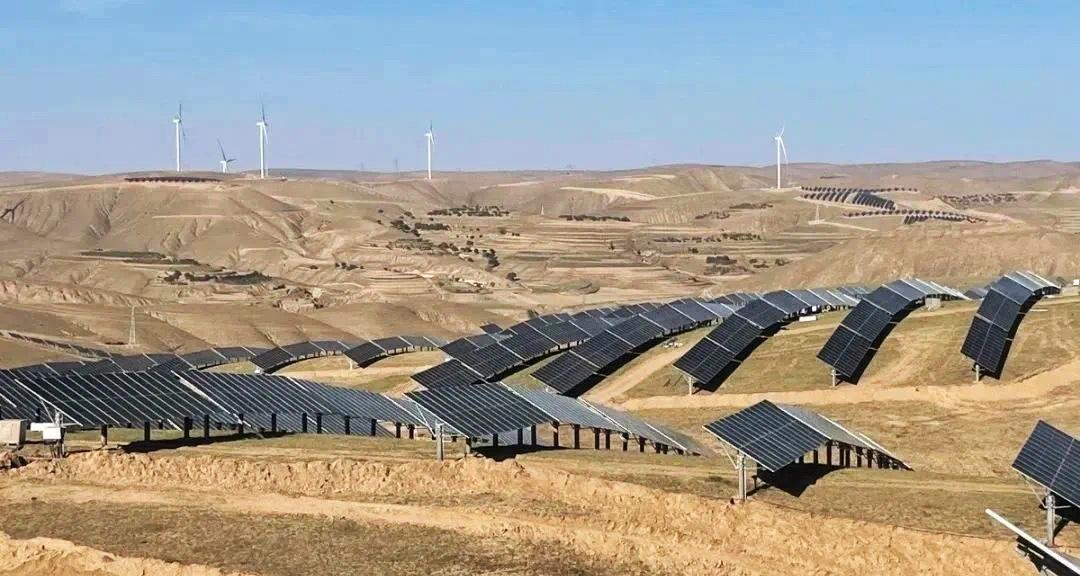

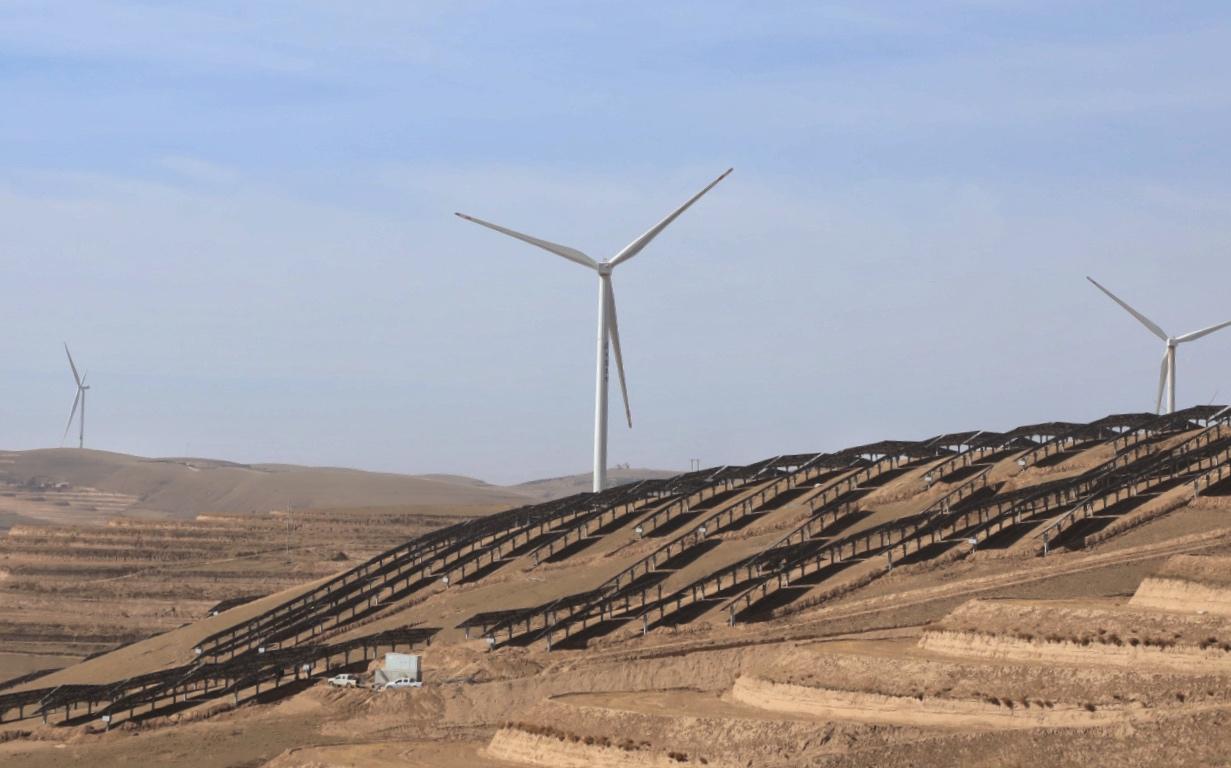

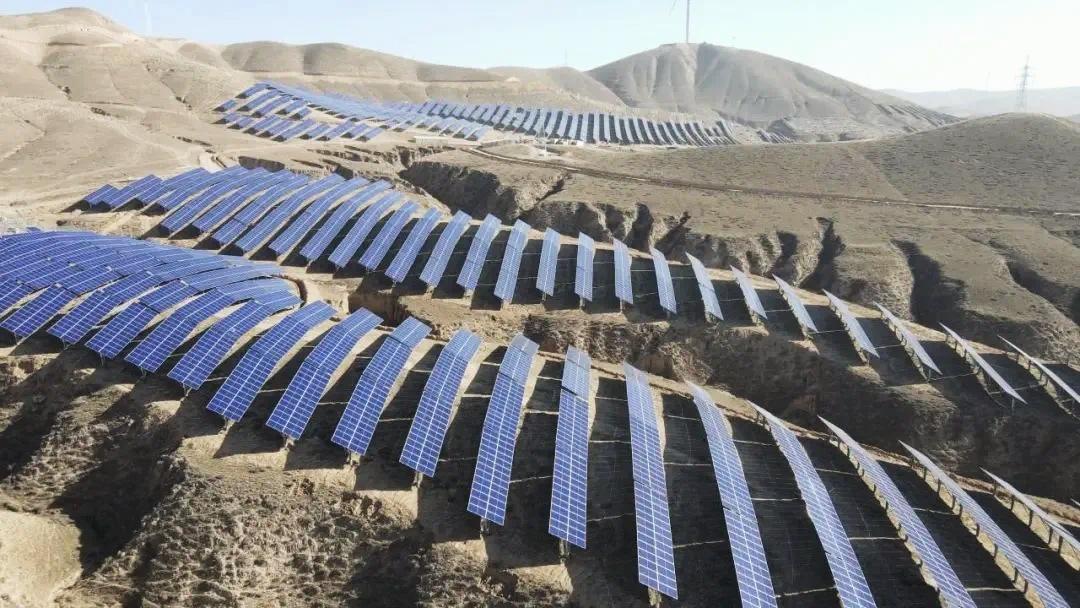

站在小南溝鄉的山頭遠眺,只見漫山遍野、排列整齊的光伏板為荒坡披上藍色“鎧甲”。明媚的春光下,華能風電項目C1升壓站項目建設現場內一派繁忙景象。滿載物料的運輸車往來穿梭,場站內施工人員緊張有序的進行升壓站主體建設,忙碌的身影奏響項目建設的春日序曲。
“目前已完成C1項目升壓站主體綜合樓封頂和綜合水泵房的基礎澆筑,正在進行綜合樓砌筑。”環縣華能風電項目C1升壓站項目經理梁盛介紹,C1升壓站項目是隴東特高壓工程配套新能源華能慶陽風光綜合新能源示范項目工程的子項目之一,涉及小南溝鄉的李上山村、汪天子村、李源村、粉子山村。
該項目于2023年10月6日開工建設,計劃于2024年08月30日竣工投產。項目風電場部分裝機容量為380MW,光伏發電部分直流側總裝機容量約204.42MWP,交流側容量為168.4MW。風場、光伏電站在同一范圍內建設,擬以22回35KV集電線路接入配套建設的330KV升壓站,最終以1回330KV線路送至慶陽北750KV變電站,再由該站至慶陽+800kV換流站,經直流線路輸送清潔能源至山東。
據了解,今年以來,環縣上下形成了大抓工業、大干工業、大興工業的良好氛圍,緊緊圍繞油氣、煤電、化工、新能源四個百億級產業鏈,謀劃招引工業項目,以項目的大突破支撐工業經濟的大發展。
“全縣續建、新建、謀劃的工業項目有29個,總投資723億元,項目數量和投資額是有史以來最多的一年?!杯h(huán)縣工信局副局長李波介紹,今年續建和新建的工業項目有12個,計劃當年完成投資80 億元以上。在項目工作中,環縣不斷優化營商環境,采取專班化跟進、全要素保障、全鏈條服務,一個項目一個專班,從項目的招引、開工、建設、投產全過程主動服務,協調解決項目推進過程中的各種困難和問題,確保工業項目落地快、建的快、投產快、見效快。
記者:郭海霞
